隨著海上風電的高速發展及近海場址的資源趨緊,海上風能的開發不可避免地走向深遠海。
據國家發改委能源研究所《中國風電發展路線圖2050》,淺水區(水深5至50米)的海上風能資源理論可開發量約為5億千瓦,而隨著水深增加至50至100米,可開發風能資源則增至15.3億千瓦,遠海區域的風能資源儲備更是達到了9.2億千瓦。
圖源:Principle Power,國金證券研究所
由于深遠海的水深增加,固定式的支撐結構難度更大,漂浮式海上風電技術被業內視為未來深遠海海上風電開發的主要技術。

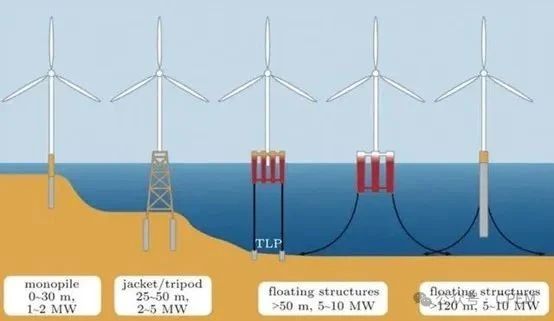

01 漂浮式海上風電 漂浮式海上風電是一種利用海洋風力資源發電的技術,其風力發電機安裝在漂浮的平臺上。 與固定基礎的海上風電機組相比,漂浮式風電機組可以安裝在更深的海域,離岸距離超過35公里,甚至可達到60公里。 圖源:歐洲風能協會

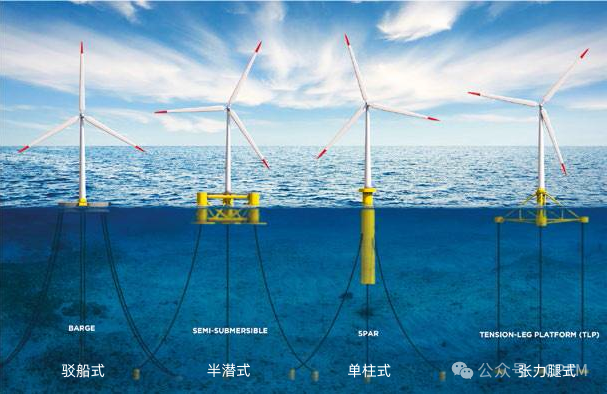

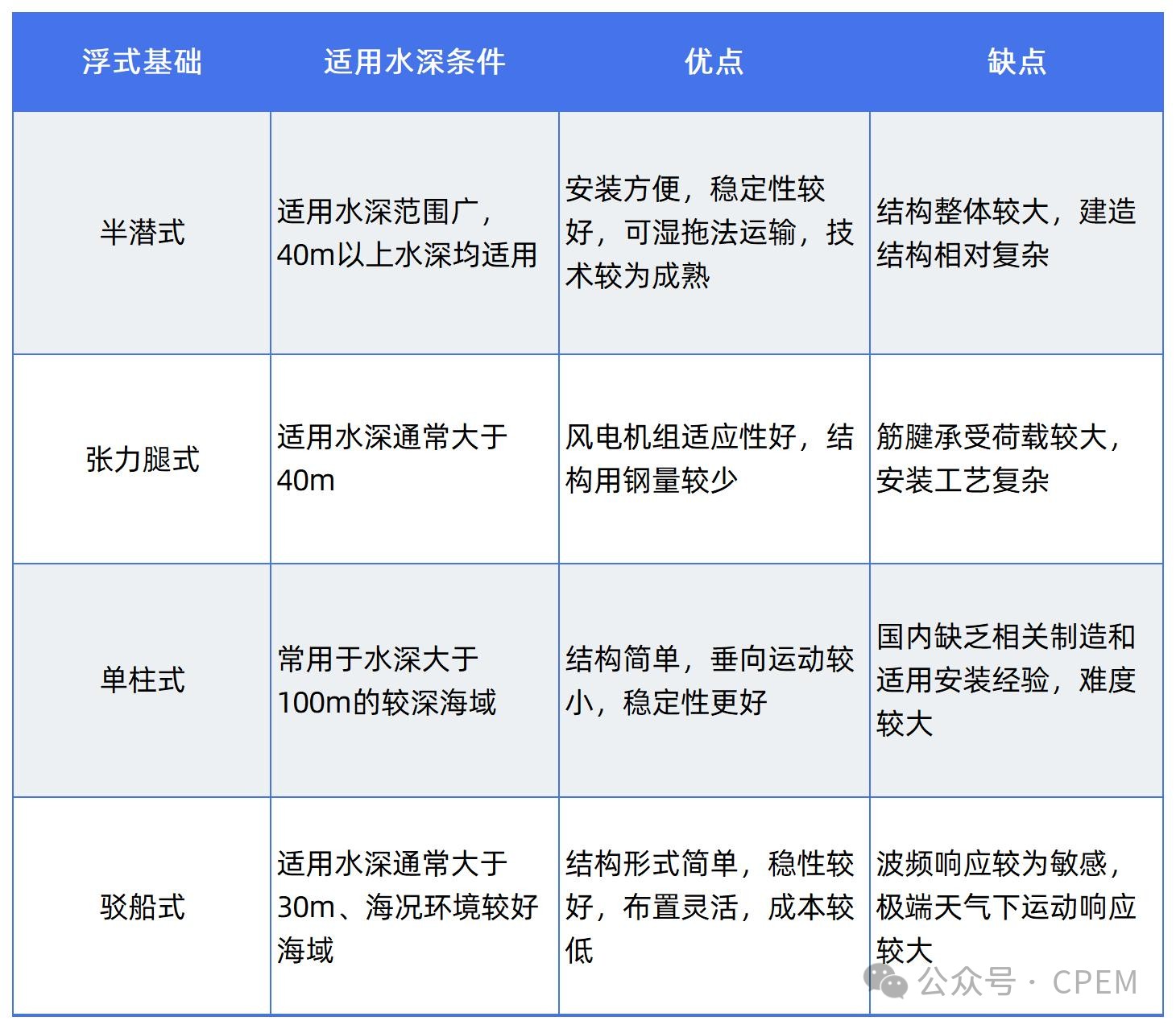

漂浮式風電系統主要由上部風機、漂浮式平臺、錨泊系統、動態海纜等部分組成。漂浮式基礎通過系泊系統與海床相連,擺脫了復雜海床地形以及復雜地質的約束,受水深影響小,且同一海域的若干臺風機基礎可做成標準型式,可以大幅提高建造效率、降低開發成本,運維也較為便利。 海上漂浮式風電主要包括半潛式、張力腿式、單柱式和駁船式。 資料來源:劉小燕,韓旭亮,秦夢飛.漂浮式風電技術現狀及中國深遠海風電開發前景展望
中國漂浮式風電產業正處于起步爬升階段。當前,國內已完成建設的示范性漂浮式風電項目共計四個,分別是三峽集團旗下的“三峽引領號”、中國海裝公司的“扶搖號”、中海油的“海油觀瀾號”以及國家能源集團龍源電力的“國能共享號”。 海南省萬寧市的漂浮式風電場是國內首個大規模商業化開發項目,該項目場址平均水深為100米,場址中心離岸距離為22公里,整體規劃裝機容量高達1000兆瓦,計劃總投資額230億元。其中,一期工程200兆瓦于2023年1月啟動建設,預計將于2025年接入電網;二期工程則規劃了800兆瓦裝機容量,計劃在2027年完成并網工作。
02 深遠海/漂浮式風電相關政策 中國漂浮式風電行業的發展得到了國家政策的高度重視與積極引導。早在“十三五”規劃期間,相關政府部門便鼓勵海上風電領域從近海向更為深遠的海域擴展,為漂浮式風電技術的深入研發與廣泛應用奠定了堅實的基礎。進入“十四五”規劃的新階段,國家對這一領域的政策支持力度更是得到了進一步的強化與提升。

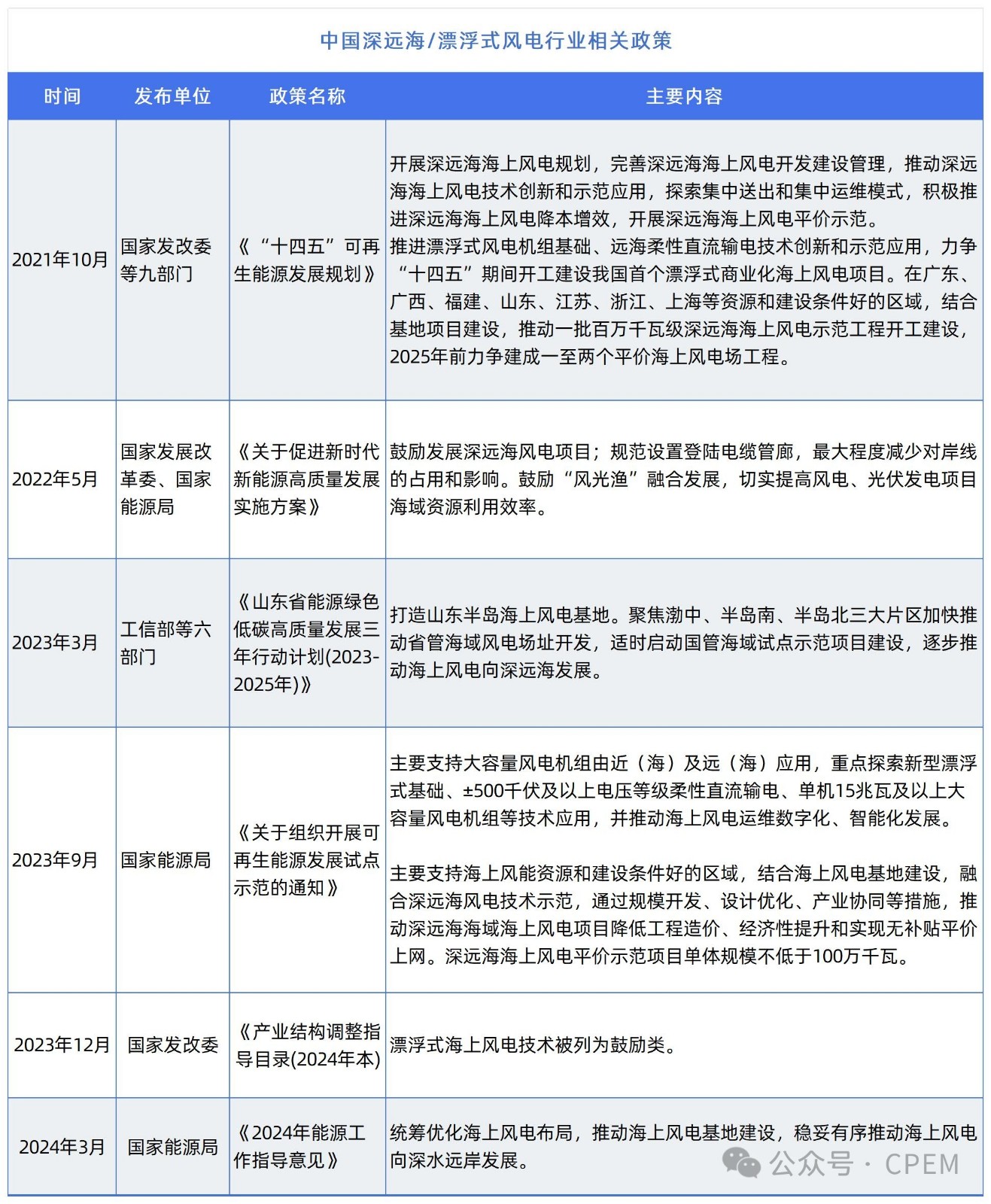

2021年10月,國家發改委等九部門《“十四五”可再生能源發展規劃》:開展深遠海海上風電規劃,完善深遠海海上風電開發建設管理,推動深遠海海上風電技術創新和示范應用,探索集中送出和集中運維模式,積極推進深遠海海上風電降本增效,開展深遠海海上風電平價示范。推進漂浮式風電機組基礎、遠海柔性直流輸電技術創新和示范應用,力爭“十四五”期間開工建設我國首個漂浮式商業化海上風電項目。在廣東、廣西、福建、山東、江蘇、浙江、上海等資源和建設條件好的區域,結合基地項目建設,推動一批百萬千瓦級深遠海海上風電示范工程開工建設,2025年前力爭建成一至兩個平價海上風電場工程。 2022年5月,國家發展改革委、國家能源局《關于促進新時代新能源高質量發展實施方案》:鼓勵發展深遠海風電項目;規范設置登陸電纜管廊,最大程度減少對岸線的占用和影響。鼓勵“風光漁”融合發展,切實提高風電、光伏發電項目海域資源利用效率。 2023年3月,工信部等六部門《山東省能源綠色低碳高質量發展三年行動計劃(2023-2025年)》:打造山東半島海上風電基地。聚焦渤中、半島南、半島北三大片區加快推動省管海域風電場址開發,適時啟動國管海域試點示范項目建設,逐步推動海上風電向深遠海發展。 2023年9月,國家能源局《關于組織開展可再生能源發展試點示范的通知》:主要支持大容量風電機組由近(海)及遠(海)應用,重點探索新型漂浮式基礎、±500千伏及以上電壓等級柔性直流輸電、單機15兆瓦及以上大容量風電機組等技術應用,并推動海上風電運維數字化、智能化發展。主要支持海上風能資源和建設條件好的區域,結合海上風電基地建設,融合深遠海風電技術示范,通過規模開發、設計優化、產業協同等措施,推動深遠海海域海上風電項目降低工程造價、經濟性提升和實現無補貼平價上網。深遠海海上風電平價示范項目單體規模不低于100萬千瓦。 2023年12月,國家發改委《產業結構調整指導目錄(2024年本):漂浮式海上風電技術被列為鼓勵類。 2024年3月,國家能源局《2024年能源工作指導意見》:統籌優化海上風電布局,推動海上風電基地建設,穩妥有序推動海上風電向深水遠岸發展。 據國家能源局委托水電總院牽頭開展的全國深遠海海上風電規劃,全國共將布局41個海上風電集群,預計深遠海海上風電總?cè)萘考s達2.9億千瓦。“十五五”期間深遠海風市場空間將進一步打開,有望開發1.5億-2億千瓦。

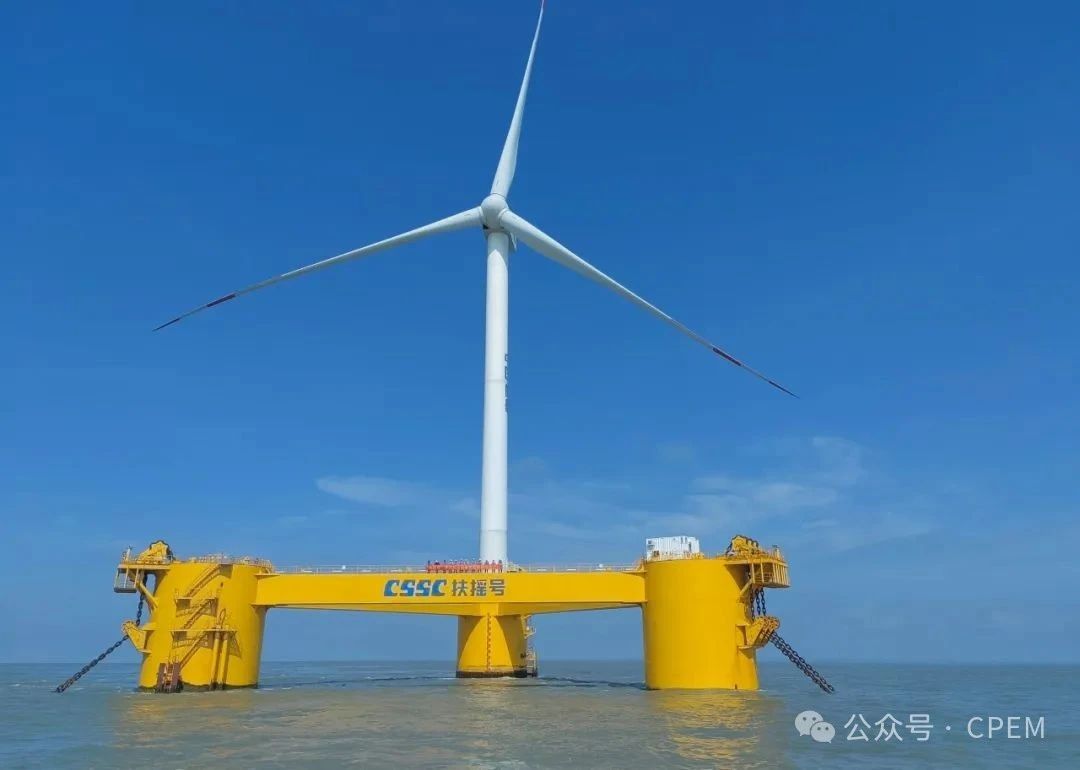

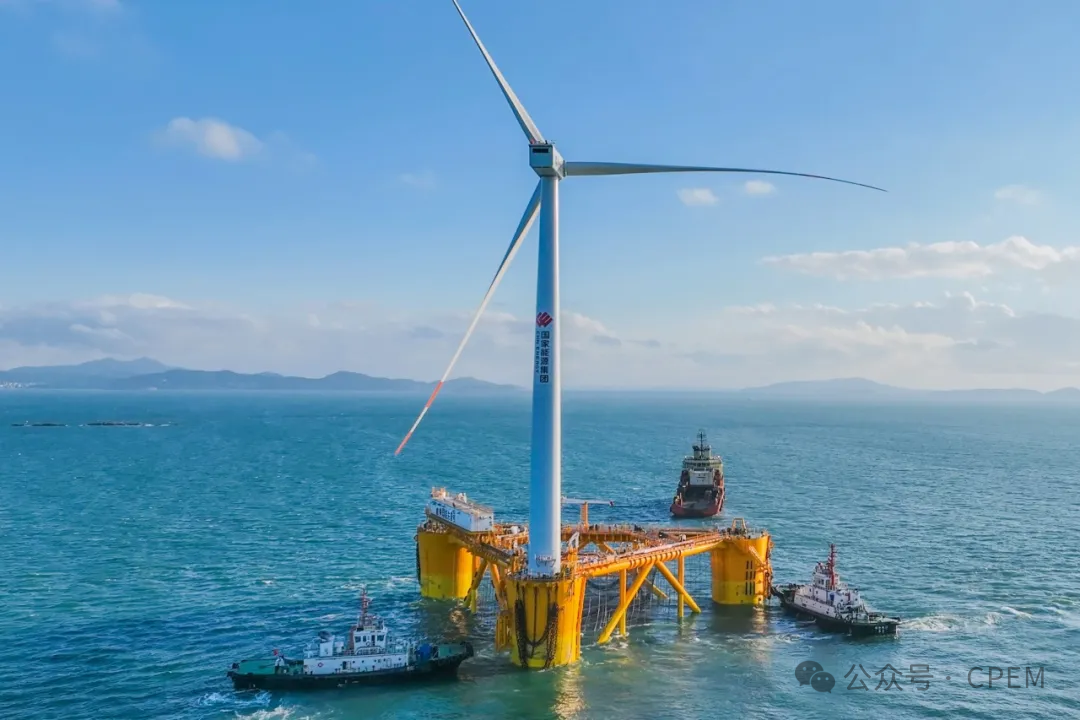

03 已建成示范性漂浮式風電項目 三峽引領號 “三峽引領號”是中國首臺漂浮式海上風電試驗樣機,是2021年為止國際上機位水深最淺、抗臺風等級最高、所受風電機組載荷最大、設計難度最大的的漂浮式海上風電平臺結構。該項目是首個國家級漂浮式示范項目。 此臺漂浮式海上風電機組及平臺位于南海海域,單機容量5.5兆瓦,由三峽能源牽頭,聯合三峽集團上海勘測設計研究院等科研機構以及國內風機廠商自主研發。 三峽引領號單機容量5.5兆瓦,由浮式風力發電機組、塔筒、三立柱半潛式基礎平臺、系泊系統和動態電纜等主要部分組成。它的輪轂中心高度距海平面約107米,相當于30多層樓的高度;葉輪直徑158米,相當于3架波音747并排的寬度;風輪掃風面積相當于3個標準化足球場,整體就像一個巨型“不倒翁”。 國外已建漂浮式海上風電項目適應的最高風速是50米/秒,而三峽引領號可抵抗最大風速超70米/秒的17級臺風。2022年7月上旬,臺風“暹芭”在南海生成,強度達到12級,風速每秒37米,成為7年來登陸粵西的最強臺風。在“暹芭”的正面襲擊下,三峽引領號的風機機組、浮體和系泊系統安然無恙、狀態良好,成為漂浮式風電機組安全性能最有說服力的證明。 來源:三峽小微 扶搖號 “扶搖號”由中國船舶集團海裝風電股份有限公司牽頭研制,是按照深遠海進行設計、工程實施及測試驗證的浮式風電裝備,為我國自主研發的深遠海漂浮式海上風電裝備。它的誕生填補了我國水深65米以上深遠海域漂浮式風電裝備研制及應用空白。 2022年,中船海裝按計劃完成了漂浮式風電裝備關鍵技術研究、漂浮式風電裝備制造、工程主體及海纜施工等系列工作,讓“扶搖號”具備了并網的工程技術條件。 “扶搖號”機組輪轂中心高度96米,風輪直徑152米,葉片長度74米。作為國內最大的漂浮式風電裝備,搭載風力發電機組后,“扶搖號”浮體和機組總重量超過5000噸,排水量超過15000噸。由風電機組、電壓源模式變流器、后備儲能電源和智能微電網控制單元共同構成的自維持式智能微電網,不僅為“扶搖號”提供了更好的抗臺風安全。 來源:中船海裝 海油觀瀾號 海油觀瀾號,是中國首個深遠海浮式風電平臺,裝機容量7.25兆瓦,由浮式基礎和風機組成。該平臺是世界上第一個最深最遠,同時也是全球首個給海上油氣田供電、海域環境最惡劣的半潛式深遠海風電平臺。安裝于距海南文昌136公里的海上油田海域。 2023年5月20日,海油觀瀾號成功并入文昌油田群電網,正式為海上油氣田輸送綠電。 “海油觀瀾號”最底部是一個三角形浮式基礎,由30個鋼結構模塊組裝而成,包括3個邊立柱和1個中間立柱,整體邊長近90米,高約35米,重量達4000噸。浮式基礎上方是高約83米,相當于30層樓高的圓筒形狀柱子,柱子上方是重達260噸的機艙,它的作用相當于風機的“大腦”,可以指揮風機進行轉動和變槳操作。機艙前部的大風車每個葉片長76.6米,葉輪直徑達158米,掃風面積相當于2.7個標準足球場的大小。風帶動3只大葉片使機艙中的發電機轉動,生成源源不斷的綠色電力。“海油觀瀾號”裝機容量7.25兆瓦,投產年均發電量可達2200萬千瓦時,每年將節約燃料氣近1000萬立方米。 “海油觀瀾號”的建成投用使國家海上風電的自主開發能力從水深不到50米提升至100米級以上,為國家風電開發從淺海走向深遠海奠定堅實基礎。 來源:中國海油 國能共享號 “國能共享號”是家能源集團開發建設的全球首個深遠海浮式風電與養殖一體化設計項目,由“漂浮式風機+養殖網箱”組成,形成“海上發電、海下養魚”的融合發展新模式。 2023年10月,我國自主研發的全球首個漂浮式風漁融合項目“國能共享號”在莆田南日島海上風電場水域安裝落戶。 該平臺主要由“漂浮式風機+養殖網箱”組成,具體包括浮式平臺、4MW風機、系泊錨固系統等。浮式平臺為三立柱半潛式結構,形狀為正三棱柱,立柱間邊長70米,立柱高28米,設計吃水14米,養殖水體容積約10000立方米,可養殖1年期以上的中等魚苗。平臺系固采用9條長約431m無檔錨鏈,每個立柱連接3條系泊纜,保障風漁融合平臺在海上安全平穩生產運營。 來源:福建海事

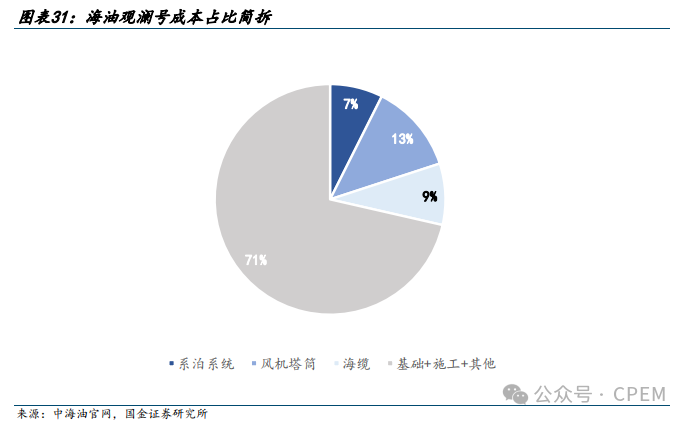

04 漂浮式海上風電成本 在諸多制約因素中,成本高一直是海上風電發展緩慢的主要因素。風電進入深遠海之后,成本急劇增加,包括: 技術成本:漂浮式風電技術研發和生產成本較高。為了提高可靠性和安全性,開發商需要持續投入研發,加大生產線的投入,提高產品質量。此外,海上漂浮式風電的設計還需要考慮海洋環境因素,如海浪、風力等,這些都需要進行大量的測試和模擬,進一步增加了技術成本。 建設成本:海上漂浮式風電項目的建設成本包括工程設計、制造、安裝等各個方面。由于浮式風電的基礎結構需要保證其穩固性和可靠性,因此制造工藝和材料要求非常高,這導致了制造成本的提高。同時,海上漂浮式風電建設還需要考慮海洋環境的不確定性,如風速、水深等因素,這也會增加建設成本。 維護成本:海上漂浮式風電的維護成本包括日常維護和故障維修等費用。由于設備處于海上,日常維護比陸上風電設備更加困難和昂貴。此外,設備的運輸和維修也需要考慮海洋環境的影響,這還需要增加額外的經費和人力資源。 以“海油觀瀾號”為例,與固定式海上風電項目的成本構成有所不同,漂浮式風機塔筒僅占總成本的13%左右。 為降低成本,漂浮式海上風電出現了許多顛覆式的設計,如:無塔筒浮式風電、雙風輪浮式風電。

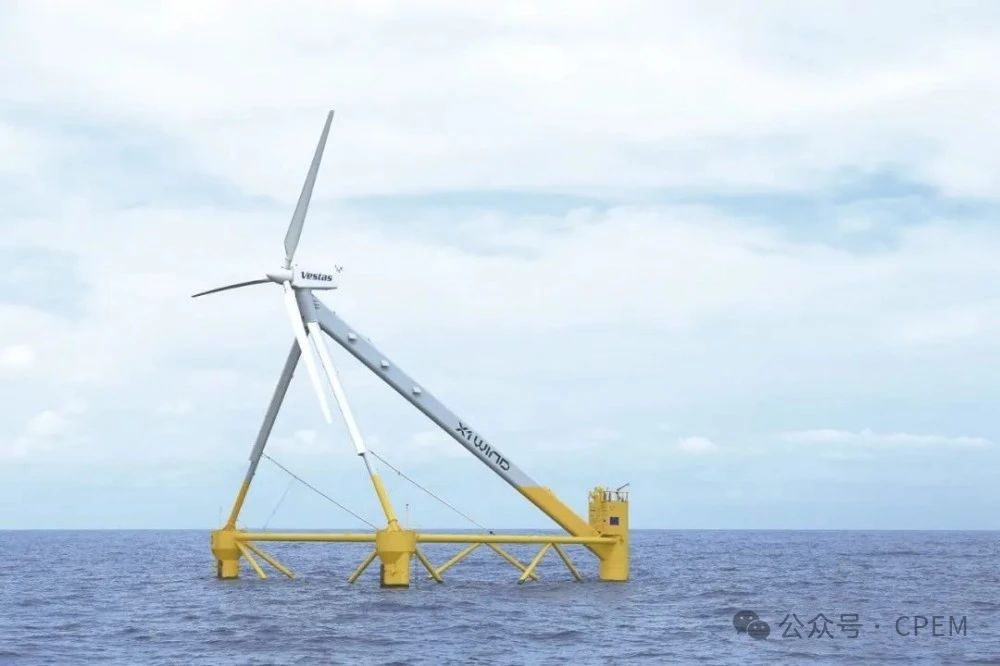

X1Wind全球首款無塔筒風機 X30樣機在大加納利群島海洋測試平臺(PLOCAN)運行了7個月,運行數據顯示,從平臺穩定性到被動對風能力,從結構性能到發電量,X30的表現都非常優異。在各方面的表現中,被動對風能力最為突出。測試結果顯示,在大風情況下(>7.5m/s),樣機的對風性能超過了采用主動偏航系統的常規風機,在小風情況下(<7.5m/s),兩者的性能接近。 來源:歐洲海上風電

明陽集團雙風輪漂浮式風電平臺“OceanX” 和普通“I”字型風機不同,“OceanX”為全球首次采用“V”字型塔架結構。兩座塔筒共用一個漂浮式基座,以“V”字型排列,搭載兩臺明陽MySE8.3-180超緊湊半直驅海上風機,總?cè)萘窟_(dá)到16.6MW。作為全球容量最大的漂浮式風電平臺,該平臺可應用于水深35米以上的全球廣泛海域。 來源:明陽集團 此外,開發商也在積極探索與其它產業融合發展的雙贏模式,為此各種“漂浮式海上風電+”的方案被不斷提出并探索嘗試。目前比較主流的研究方案包括“漂浮式風電+養殖”、“漂浮式風電+制氫”、“漂浮式風電+波浪能”、“漂浮式風電+油氣”、“漂浮式風電+光伏”、“海上浮式能源島”等。 圖:“國能共享號”漂浮式風電+養殖,圖源:國資小新 圖:“東福一號”海上制氫平臺,圖源:央視新聞
