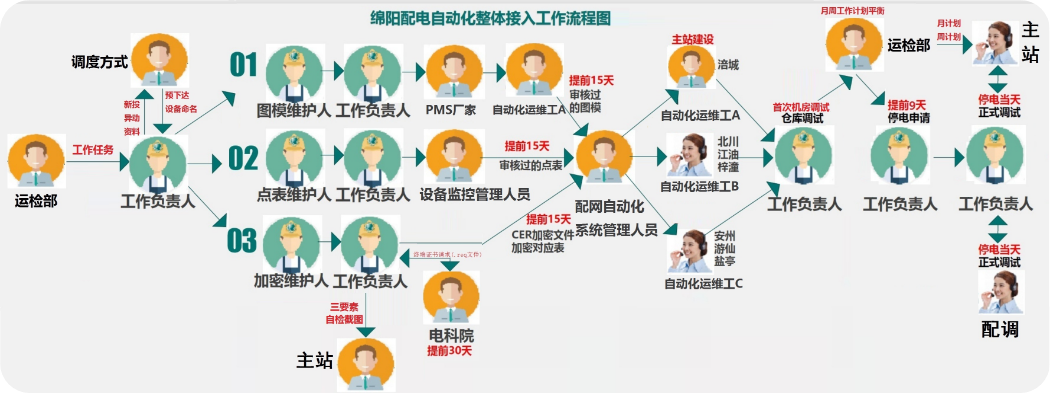

一、工作背景 傳統配電自動化終端接入主站,需要錄入點表、圖模、加密證書等要素,主要是通過線下文檔收集,包括設備的基礎臺帳、IP、遙信、遙測、遙控等點表逐表進行填寫,再匯集圖模、加密證書以郵件等方式傳遞審核。該模式各個要素零散、工作環節分離、審核不直觀可控、校驗工作量大、工作效率低下,存在數據丟失、存檔管理困難等問題。所以傳統方式費時費力,不利于配電終端的大量部署接入。 二、具體措施 01、整體情況 為滿足智能配電網發展、運行的需求,綿陽公司建設了“配電網智能決策系統平臺”,并依托該平臺開展配電網監控信息的編制、審核、調試、驗收、校核等業務優化操作流程,有效減輕各部門、各專業人員工作量,縮短設備停電時間,提升優質服務水平,形成以“配電網智能決策系統平臺”平臺為基礎的配電網監控信息管理體系。 02、實施步驟 為滿足智能配電網發展、運行的需求,綿陽公司建設了“配電網智能決策系統平臺”,并依托該平臺開展配電網監控信息的編制、審核、調試、驗收、校核等業務優化操作流程,有效減輕各部門、各專業人員工作量,縮短設備停電時間,提升優質服務水平,形成以“配電網智能決策系統平臺”平臺為基礎的配電網監控信息管理體系。 制定《國網綿陽供電公司配網設備新投異動管理工作要求》、梳理《綿陽配電自動化整體接入工作流程》,規范終端接入流程,提高一線員工終端調試接入業務主站系統技術水平,面對一線人員終端操作難、運維難以及調試接入業務主站系統進度較慢的情況,運檢部積極對接現場需求,調研現場實際遇到的問題,組織縣公司技術人員共同從前期準備、到貨檢測、現場安裝、系統查閱、運維注意事項以及常見問題處理等方面梳理各環節工作要點,細化到每一步操作方法及注意事項,并對常見接入問題總結歸納,可以達到作業人員即查即用的效果。現綿陽配電自動化整體接入工作流程見下圖: 圖1 工作流程 組建專家團隊深入配電班組調研配電終端接入業務需求,研發“配電網智能決策系統”,分階段有序推進平臺的研發建設試點工作,在方案制定、流程規范、資源調配等各個方面,精心組織,積極發揮主導作用,定期召開工作協調會,確保平臺建設工作有序推進。 平臺現已具備“發起新建(改、擴建)排期、配電網設備信息維護、配電網監設備控信息表生成、配網設備參數配置、各專業審核、倉庫調試(站端調試)、主站調試歸檔”等功能,實現了配電終端點表、圖模、加密證書等要素快速錄入、審核和歸檔的實用能力。 圖2 平臺界面 專家團隊通過線上、線下方式,對配電班組人員開展操作技能、平臺應用等培訓,指導將“配電網智能決策系統”業務開展納入日常管控,提升配電運檢人員運用平臺有效接入工作能力。 三、工作成效 一是推動運維能力切實提升。通過平臺管理深化應用,細化建設運維各環節工作要點,梳理出每一步操作方法,運維人員依照作業手冊的指導,即可快速掌握終端調試接入業務全流程和相關技術要點。推動公司配電運維管理更專業、范圍更細化、分工更明確、職責更清晰、流程更順暢、精力更集中、責任更到位。 二是推動建設效率切實提升。配電終端接入,在錄入設備相關信息,只需要選擇終端,系統自動適配數據庫中信息點表模板,構建設備信息集合,實現一鍵生成配電終端信息點表,并同步集成圖模和加密證書等關鍵要素,并支持批量修改,模板定制簡單。同時形成了各個專業審查閉環,減少傳統分發審核的難題,相比傳統方法效率大大提高。 三是推動建設質量有效提升。完善配網終端接入全過程閉環管理體系,全面增強了各專業、各部門間的協同配合能力,提升了配電終端建設管控能力,促進了建設標準更加統一,建設效率更加高效,建設質量得到有效提升。
